星泽机电联系方式
星泽机电,40年机电安装工程专业经验,您可信赖的诚实合作伙伴,电话:0731-84010225

中国银行湖南省分行银园公寓废旧柴油罐及管道拆除方案

2019-09-26 10:49:00
彭小刚
原创
5343
摘要:、工程概况: 1、工程名称:中国银行湖南省分行银园公寓废旧柴油罐及管道拆除工程 2、工程地址:长沙市韶山北路177号银园公寓2栋 3、工程简介:因甲方需求,本工程需要拆除的内容有:2台油罐及附属管道、负一层锅炉房内油箱一个,一根烟囱和西北侧墙上四根焊接钢管(水介质管道,以下简称水管)。该油罐属于小型立式柴油罐,共2台,每台额定容量为15吨。油罐已于半年前停用。烟囱与水管均已停用废弃。

一、工程概况:

1、工程名称:中国银行湖南省分行银园公寓废旧柴油罐及管道拆除工程

2、工程地址:长沙市韶山北路177号银园公寓2

3、工程简介:因甲方需求,本工程需要拆除的内容有:2台油罐及附属管道、负一层锅炉房内油箱一个,一根烟囱和西北侧墙上四根焊接钢管(水介质管道,以下简称水管)。该油罐属于小型立式柴油罐,共2台,每台额定容量为15吨。油罐已于半年前停用。烟囱与水管均已停用废弃。

二、施工难点分析

1、油罐属于易燃易爆容器、管道拆除需要连续高空作业,对现场作业人员要求高,作业危险系数高只能白天施工,大风天、雨天不能施工。

2、施工现场紧挨居民楼,拆除期间要尽量减少对小区居民生活造成影响,现场安全文明施工管理难度大。且小区内人员、车辆来往较频繁,影响施工机械进场和对施工作业面。

3、工程地址在长沙中心城区,吊车、卡车、挖机等施工机械白天不能进城,只能安排在晚上进场,机械进场后有长时间的闲置。

4、现场施工场地狭小,例水管一层地面为大树与电动车棚,且无车行道,拆下来的管道需靠人工搬运至吊装范围内。

5、烟囱下面为电动车棚,烟囱拆除作业前需要对烟囱周围车棚进行局部拆除。

6、拆除后墙体等恢复、油罐基坑回填、废料垃圾清运工作需要满足甲方要求。

三、油罐拆除施工方案

1油罐周围环境

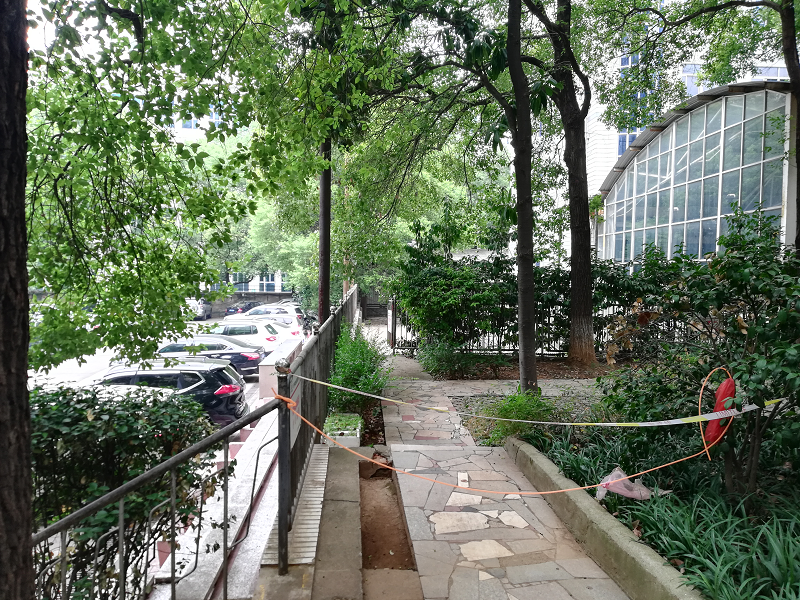

油罐在靠银园公寓2栋西墙覆沙土埋设,覆沙土区域长度8米,宽度5米,覆沙土深度约4米。油罐西边为小区停车场,停车场与罐埋设平面约有1.7米的落差,北边为与省图书馆相隔的围墙,南边为小区绿化带。

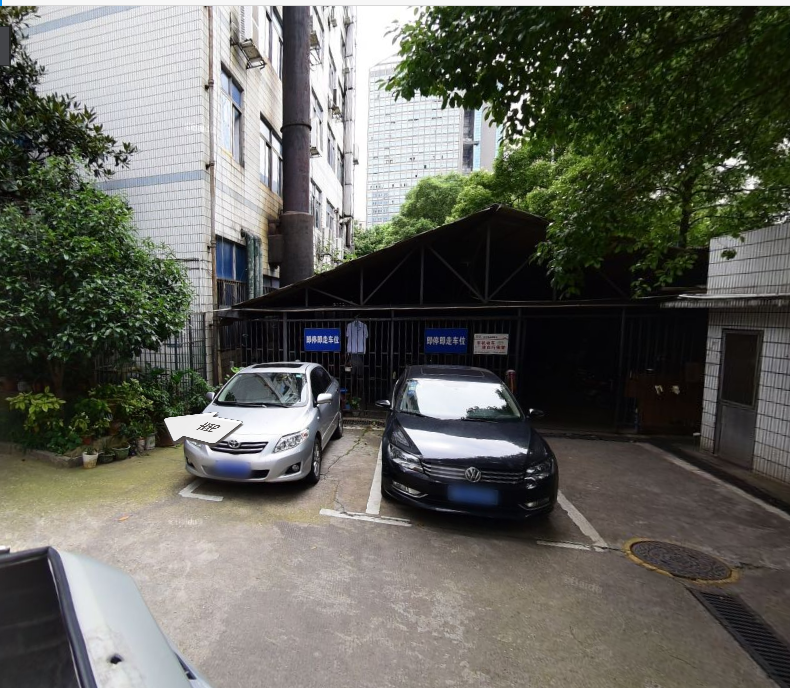

1:油罐区域远景照片

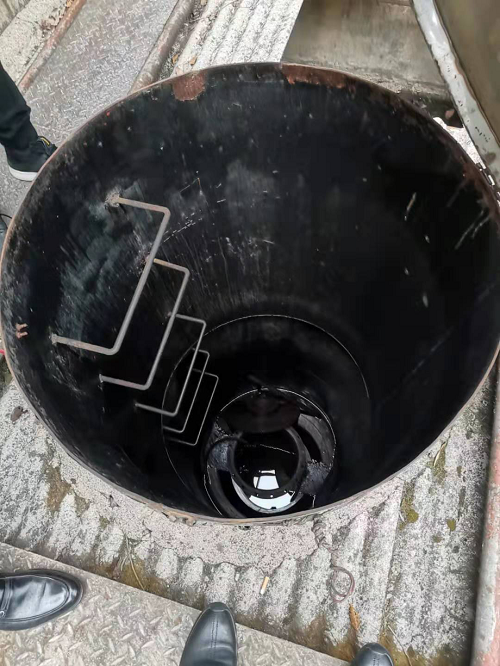

2:油罐人孔竖筒照片

2、施工前油罐清洗

1) 施工开始前应用气体检测仪检测罐内油气浓度,不管是否超标都需要进行清洗。

2) 首先切断拆除油罐进出油管道的联接,使油罐和其它管线脱离,然后关闭外围所有设施的电源

3) 清洗前从出油阀或泄油阀将残存油品全部清出,油品清出后将罐注满水漂浮在水面的残留油污用油泵抽浸泡12小时然后将罐内的水全部排放

4) 排水后应打开油罐上人孔盖板,在罐顶人孔处用防爆风机连接软风管对罐内空气进行强制性换空。油气换空后再次用气体检测仪检测罐内油气浓度,达标后(爆炸下限的40%,柴油的爆炸下限为0.6%,达标浓度为0.24%以下)将吸附在罐壁、罐底上的残留油污用高压泡沫水冲洗干净。

3、油罐拆除施工

1) 用吊车将小型挖机(5吨)从小区停车坪吊至油罐北边平面场地。

2) 作业前30分钟,再次检测残留气体浓度,确认达标后,启动挖机对罐体周围覆土进行开挖,在挖机作业半径之外的覆土进行人工开挖,机械和人工挖土同时进行。堆土位置为油罐与小区北边围墙之间的空地。

3) 挖至罐底部后,切除与油罐相接的管线,用气割割断与油罐相连的人孔竖筒,使竖筒与油罐本体分离。

4) 将竖筒和油罐上分别焊上吊耳,用吊车分别吊至卡车上,运送到指定地点。

5) 油罐及附属管道拆除吊出后,用原土对基坑进行回填并振捣压实平整。(若甲方要求回填至坑顶平面,则需另外运土至小区停车场,再通过吊车吊土至基坑回填)

4、负一层油箱拆除施工

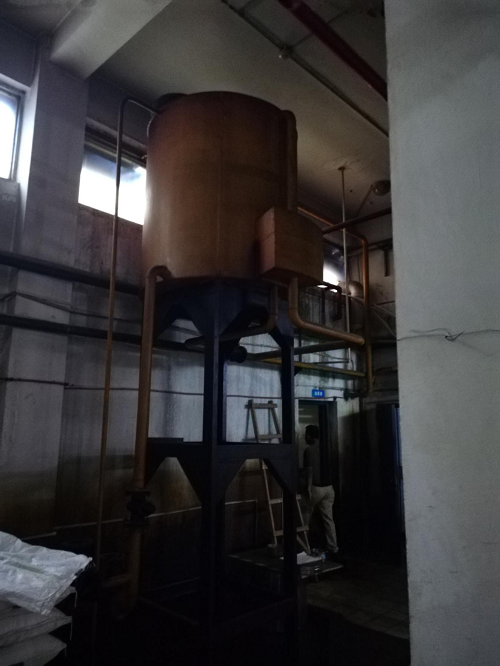

3:负一层油箱照片

1) 首先切断拆除油进出油管道的联接,使油箱和其它管道脱离

2) 从出油阀或泄油阀将残存油品全部清出,油品清出后将油箱注满水,充分浸泡后将内的水全部排放

3) 必要时用高压泡沫水对油箱进行冲洗。

4) 清洗完成后进行气体浓度检测,达标后,用手拉葫芦把油箱从高处吊下,连同支架一起运送至甲方指定位置。

四、水管拆除方案

1周围环境

管道为废弃的水管(焊接钢管),一共4根,管径约为350mm。四根管道沿小区2栋西北角外墙竖向安装,从一楼到楼顶,单根总高度约30多米,四根总长度约130米。其中两根管道有保温层。

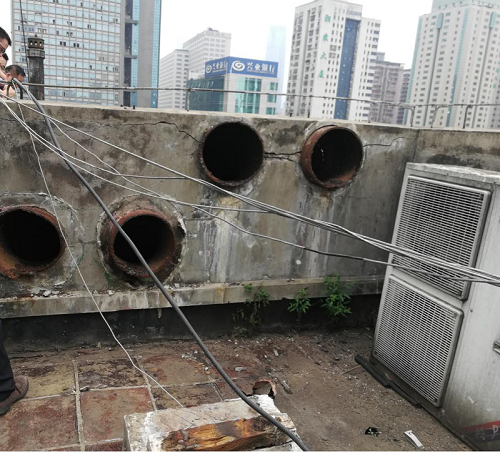

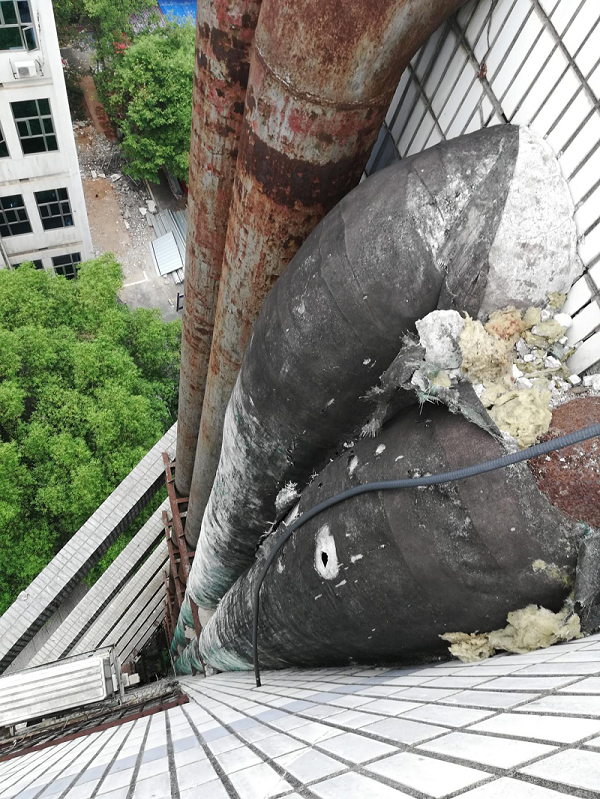

4:水管楼顶出口照片



5:水管安装位置照片

2拆除作业方案

1) 因现场场地限制,吊车无站位空间,计划对管道采取分段切割、从上往下吊装的方式拆除。

2) 在楼顶平台安装电动卷扬机(3吨)一台。

3) 管道周围从下到上搭设施工脚手架,脚手架周围用防护网防护。施工作业处搭设脚手板作为管道切割人员作业平台。

4) 用气割对管道按4米每段进行切割,切割前在管道焊上吊耳,把待切割的管道与卷扬机钢索连接固定好,再进行切割。割断后用卷扬机将管段吊至地面临时堆放。

5) 切割吊装完第一根管道的第一段后,进行第二根管的切割与吊装,以此类推,直至4根管最上端切割吊装完成。

6) 重复上述34步骤,按此顺序再进行第二段管的切割与吊装,直到所有管道拆除完成。

7) 拆除到地面的管段,因重量重,搬运运输难度大,需要再按2米每段切割成两段。

6) 完成切割后的管段人工搬运至2栋西侧吊车起吊点,吊至卡车上,再运送到指定地点。

五、烟囱管道拆除方案

1周围环境

原烟囱(焊接钢管),管径约为900mm。沿小区2栋北外墙靠东竖向安装,从负一层一直到楼顶,总高度约36米。

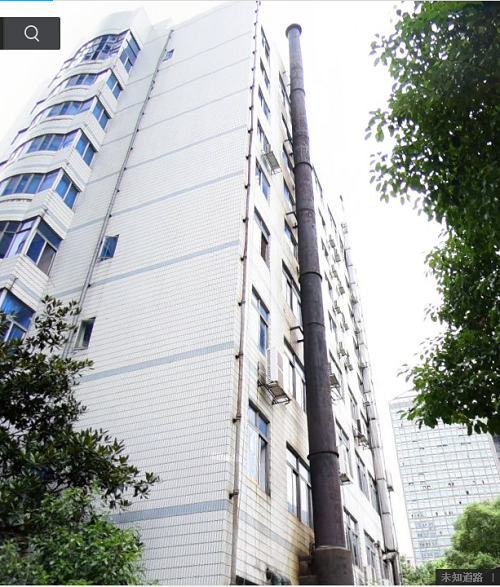

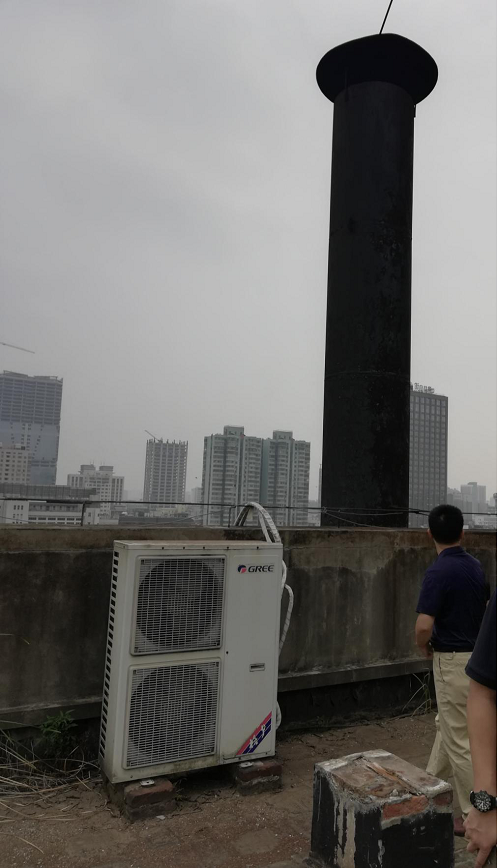

7:烟囱顶部照片




8:烟囱整体照片

2拆除作业方案

1) 计划对管道采取分段切割、从上往下吊车吊装的方式拆除。

2) 吊车在小区2栋东北角停放。

3) 烟囱周围从下到上搭设施工脚手架,脚手架周围用防护网防护。施工作业处搭设脚手板作为管道切割人员作业平台。

4) 用气割对管道按6米每段进行切割,切割前在管道焊上吊耳,把待切割的管道与吊车钢索连接固定好,再进行切割。割断后吊至地面临时堆放,从上往下直至所有管道拆除完成。

5) 拆除到地面的管段长度较长,小区内道路受限,大型卡车无法进入,需要再按3米每段切割成两段。

6) 切割后的管道用吊车吊至卡车上,运送到指定地点。

六、施工人员配备

序号

工种名称

数量

1

负责人

1

2

安全员

1

3

电工

1

4

焊工

1

5

起重工

1

6

普工

3

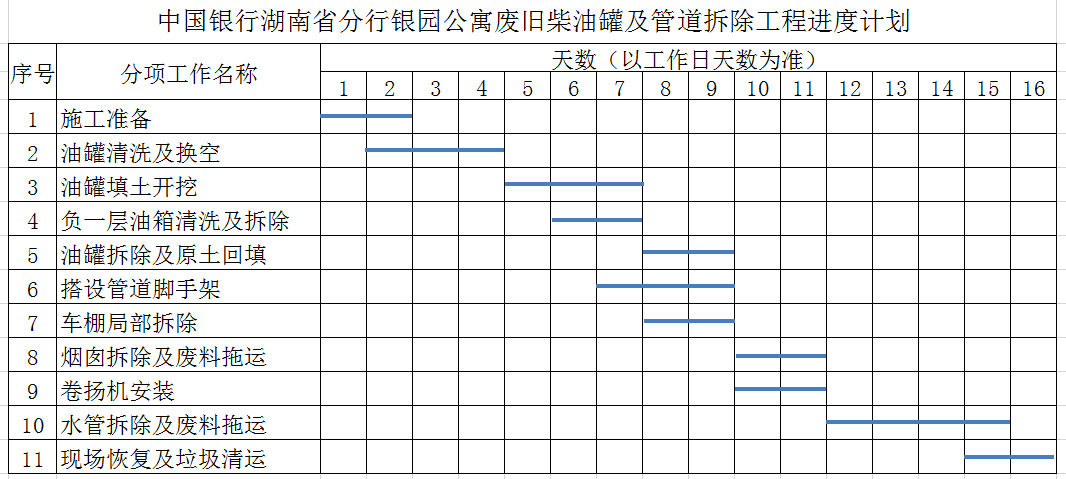

七、进度计划安排及工期

按照进度计划安排,施工计划工期为16个工作日。

八、主要施工机具一览表

序号

名称

数量

1

氧气乙炔

1

2

电焊机

1

3

汽车吊

1

4

卡车

1

5

挖掘机

1

6

切割机

1

7

卷扬机

1

8

手拉葫芦

1

9

气体检测仪

1

10

灭火器

2

九、安全技术措施

1通用安全措施

1) 拆除作业期间,在作业周边地面设置施工安全围挡。

2) 施工前,检查周围环境是否符合环境要求,拉起警戒线。

3) 作业前,由现场负责人及安全员对作业人员进行技术交底和安全交底。

4) 氧气乙炔瓶要距离明火处10米以上的安全距离。

5) 现场配备专职安全员,对安全作业进行监控与管理。

6) 现场配置灭火器,随时做好灭火准备。

7) 气割、焊接、吊装专业人员必须持证上岗。

8) 高空作业必须佩戴安全带、安全帽等,做好安全防护措施。

2、油罐拆除专属措施

1) 油罐拆除期间,在油罐作业周边2米设置施工围挡。

2) 旧油罐是属于易燃易爆设备,本公司有多年的安装施工和拆除经验。施工操作工人都须经过专门的安全培训之后才能进入施工现场进行拆除操作。

3) 拆除作业过程中,每隔4小时对油罐内气体进行浓度检测,若发现浓度超标立即停止作业,由现场安全员进行处理,排除不安全因素后才能施工。

    新闻动态
    2024-11-22 2024年11月22日,湖南星泽机电设备工程有限公司领导孙逢春总经理带队赴湖南省娄底市涟源钢铁厂130m2、180m2烧...
    2024-11-20 既本月11日衡阳市祁东县生活垃圾焚烧发电项目锅炉水压试验一次试验成功后。项目部接受中建三局指令要确保12月1日锅炉点火进...
    2024-11-15 检查组对正在施工的 7 号、9 号车间进行了现场查看,对现场安全防护、施工用电、机械设备、施工操作规范、施工工艺、焊接工...
    联系我们
    联系人: 张小姐
    电话: 0731-84010225
    传真: 0731-84011784
    Email: hnsonz@sina.cn
    网址: http://www.sonz.cn
    地址: 长沙县泉塘街道新长海广场写字楼A座2501室
    微信公众号

    扫码关注“星泽机电”微信公众号
    搜索微信公众号“星泽机电”
    或微信号“sonz168”也可关注

    星泽机电联系方式
    星泽机电,40年机电安装工程专业经验,您可信赖的诚实合作伙伴,电话:0731-84010225
